RÉGI GYIRMÓT STADION

Gyirmót centerpálya stadionavató ünnepség 2005-ben.

KÖZLEMÉNY

2015. február 02. 09:58:02

A Gyirmót FC KFT az alábbi közleményt teszi közzé.

A Gyirmót FC KFT (9019 Győr, Ménfői u. 59.), a Magyar Labdarúgó Szövetség által 2013.12.17-én a be/SFP-2207/2013 számon engedélyezett, valamint a 2014.10.03.-án, a be/SFPHOSSZ-2207/2013 meghosszabbított sportfejlesztési programja alapján megkezdi a gyirmóti stadion felújítási munkálatait.

A stadion fejlesztés teljes egészében magánterületen valósul meg, kizárólag a látvány csapatsport társasági adó támogatásából, valamint a támogatás mellé, a törvény által előírt önrész finanszírozásából. A társasági adó támogatást a  Gyirmót FC Kft TAO-s Támogatói, az önrészt a Gyirmót FC KFT tulajdonosai biztosítják.

Fenti sportfejlesztési program teljes értéke 906.344.411.- ft, mely összegből a stadion keleti és nyugati lelátója, valamint öltöző-, és iroda épülete kerül felújításra, megépítésre.

Fenti sportfejlesztési program alapján valamint a törvényi előírásoknak megfelelően a Gyirmót FC KFT - a támogatási összeg beérkezését követően - nyílt pályázatot írt ki a munkálatokra 2014.12.19.-én. A nyílt pályázatok beérkezését követően közjegyző előtt került sor a pályázatok bontására, majd értékelésére. Az értékelést követően a kivitelező a Betonsped Kft (2500 Esztergom, Schweidel J u. 48) lett.

A nyertessel a Gyirmót FC KFT szerződést kötött, és február 02.-én átadta a munkaterületet kivitelező részére, aki első és második ütemben a keleti (győri oldal) lelátó valamint az öltöző-, iroda épület kivitelezési munkálatait kezdi meg. Harmadik ütemben a nyugati (bécsi oldal) lelátó kivitelezési munkálatai kerülnek megvalósításra. A teljes kivitelezés várhatóan 2015 őszén fejeződik be.

Fenti átépítési munkálatok a Gyirmót FC Győr hazai mérkőzéseit nem érintik, a labdarúgó csapat a hazai mérkőzéseit továbbra is Gyirmóton, a centerpályán bonyolítja le.

Gyirmót FC KFT, 2015.02.02

KÖZZÉTÉTEL

2015. január 23. 09:00

A Gyirmót FC KFT a 2014.12.19.-én, az 1996. évi LXXXI. törvény 22/C. § (6) e) pontja, valamint a 107/2011. (VI.30.) Korm. rendelet 4. § (8) bekezdése alapján, a 9019 Győr, Ménfői u. 59. szám alatt található labdarúgó stadion lelátó, öltöző-, és iroda épületének kivitelezési munkálataira kiírt ajánlattételi felhívással kapcsolatban az alábbiakat teszi közzé

2015.01.22.-én, csütörtökön, 08:00 órakor, Győrött, Dr. Lugosiné Dr. Varga Judit közjegyző irodájában (9021-Győr, Szent István u. 10. I.em.) sor került a beérkezett ajánlatok hivatalos felbontására.

A bontáson jelen voltak Dr. Lugosiné Dr. Varga Judit közjegyző, Dr. Horváth Gizella ügyvéd, Horváth Ernő a Gyirmót FC KFT tulajdonos-ügyvezető igazgatója, valamint Margitai Zoltán a Gyirmót FC KFT klubigazgatója.

A beérkezett ajánlatok kiértékelése 2015.01.22.-én megtörtént, mely értékelés végeredményeként a felhívás nyertese a Betonsped Kft (2500 Esztergom, Schweidel J u. 48)

Az ajánlattevőket az ajánlatkérő írásbeli közléssel (postai úton) is tájékoztatja a bírálat eredményéről jelen közzététel megküldésével.

Győr, 2015.01.23. 09.00-óra

Margitai Zoltán
Gyirmót FC KFT
Klubigazgató

Lezárult az ajánlattételi felhívás határideje

Január 19.-én lezárult az ajánlattételi felhívás határideje a stadionfejlesztési projektben. A kiírásra három ajánlat érezett, melyek közjegyző előtt kerülnek felbontásra. Az eredményről honlapunkon beszámolunk.

2015.01.19.

Ajánlattételi felhívás

2014.12.19. 17.00-óra

A Gyirmót FC KFT az 1996. évi LXXXI. törvény 22/C. § (6) e) pontja, valamint a 107/2011. (VI.30.) Korm. rendelet 4. § (8) bekezdése alapján ajánlattételi felhívást ír ki a 9019 Győr, Ménfői u. 59. szám alatt található labdarúgó stadion lelátó, öltöző-, és iroda épületének kivitelezési munkálataira.

A ajánlattételi felhívás kiírásának dátuma: 2014. december 19.

A ajánlattételi felhívás közzétételének pontos időpontja: 2014. december 19. 17.00-óra.

A ajánlattételi felhívási anyag leadásának határideje: 2015. január 19. (hétfő) 16:00 óráig.

A ajánlattételi felhívás elbírálása és eredményhirdetése: 2015. január 23. (péntek) 9:00 órakor.

A ajánlattételi felhívás anyag leadásának helye: Gyirmót FC KFT, 9019-Győr, Ménfői u. 59., klubiroda.

Az ajánlattételi felhívás anyaga – amely tartalmazza a sportcélú ingatlan-fejlesztéshez szükséges ajánlattételre vonatkozó részletes adatokat, amely alapján szakmailag és pénzügyileg megalapozott ajánlat nyújtható be - átvehető előzetes bejelentkezést követő 3 napon belül, nyitvatartási időben a Gyirmót FC KFT, 9019-Győr, Ménfői u. 59. szám alatt található klubirodában Margitai Zoltán klubigazgatónál: 2014. december 29. napjától.

Az ajánlattételi felhívás anyag átvételének feltétele bruttó 100.000,-Ft összeg megfizetése, amely eredménytelen pályázat esetén visszajár. Számlaszám: Gyirmót FC KFT K & H BANK: 10400401 – 50495348 - 49571015

Az ajánlattétel feltétele annak igazolása, hogy a pályázó a sportlétesítmény-fejlesztés vagy építőipari kivitelezés területén legalább két éve működik.

Az ajánlattételi anyag átvételekor szükséges egyéni vállalkozói igazolvány hiteles másolatának, illetve 30 napnál nem régebbi hiteles cégkivonat valamint eredeti nemleges adóigazolás csatolása.

Az eredményes ajánlattételhez szükséges legalább három, sport-, illetve szórakoztató létesítmény kivitelezését igazoló referencia.

A fentieken túl eredményes pályázat kizárólag folyamatos finanszírozás vállalása mellett nyújtható be. A beruházás utófinanszírozású, melyet a Törvény által meghatározott Minisztérium ellenőrzése, jóváhagyását követően a Magyar Labdarúgó Szövetség teljesít.

Az ajánlattételi dokumentáció valamint további információ beszerezhető Margitai Zoltántól a margitai@gyirmotfc.hu e-mail címen, illetve technikai kérdésekben: Pongrácz Attila tervezőtől, elérhetőség: pongraczterv@t-online.hu.

Győr, 2014. december 19.

A stadion címe: 9019 Győr - Gyirmót, Ménfői u. 59.

Útvonal: M 1-es autópálya, 83-as főút leágazás, Pápa felé, az autópályától 3 KM. Kijárat a 83-as főútról az Aranyhal étteremnél ( Gyirmót - Ménfőcsanak táblánál, Gyirmót felé).

A stadion  a város szélén, Győr-Gyirmót, Pápa felöli oldalán, a 83-as főút mentén található. Északról Gyirmót és a Ménfői út, keletről az Aranyhal étterem és halas-horgásztó, délről nádas, és nyugatról pedig lakótelkek veszik közre.

A stadion magán tulajdonban van, így valamennyi fejlesztést a tulajdonosok finanszíroznak.

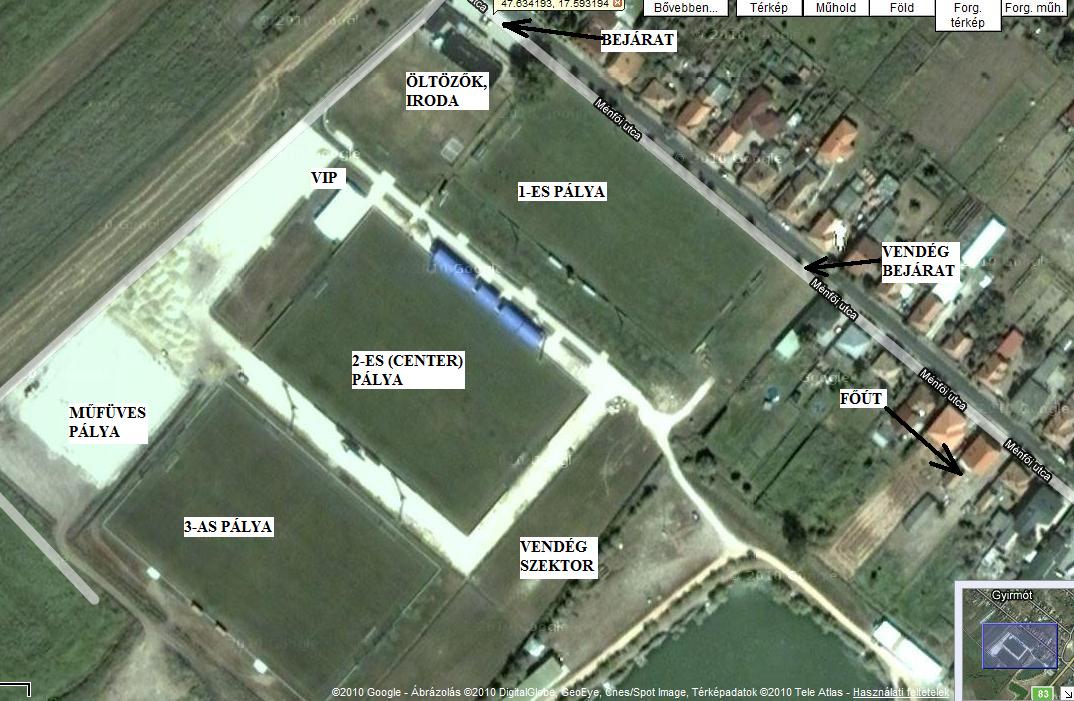

A stadion rendelkezik egy főépülettel, ahol öltözők, irodák, büfé, szertár, mosókonyha és raktár található. A stadionban az alábbi pályák találhatóak:

I-es pálya:   nagyméretű (110X68) füves edzőpálya;

II-es pálya:  nagyméretű, nemzetközi standard méretű (105 x 68) füves főpálya;

III-as pálya: nagyméretű, nemzetközi standard méretű (105 x 68) füves pálya;

Gyakorló pálya: 60 x 40 méter méretű, füves edzőterület

Műfüves pálya: 60 x 40 méter méretű műfüves edzőpálya.

Kialakítás alatt: 2 db, nemzetközi standard méretű (105x68 méter) füves edzőpálya. Kivitelezés várható befejezése: 2010. július.

Valamennyi pálya és edzőterület villanyvilágítással van ellátva, a főpálya 450 LUX fényerejű világítással van felszerelve. A stadion saját trafóval rendelkezik, és a fő ellátó rendszeren túl, saját aggregátor működtetése is megoldott, áramszünet esetén.

A főpályán fedett, ülőhelyekkel ellátott lelátó található, ahol jelenleg mintegy 2000 fő foglalhat helyet.

A főpálya elektromos eredmény-, és időjelző készülékkel van ellátva.

A főpálya kialakítása domború, alácsövezett,  ennek megfelelően jól elvezeti a csapadékot, esőben sem lesz a kelleténél jobban sáros, csúszós a felülete.

A stadionban, az irodáknál térítésmentes wi-fi hálózat működik, mellyel a média munkatársainak munkáját kívánjuk segíteni.

STADION ELÉRHETŐSÉGE

STADIONFEJLESZTÉS 2013 TAVASZ

KAMERA-, TŰZJELZŐ-, RIASZTÓ RENDSZER

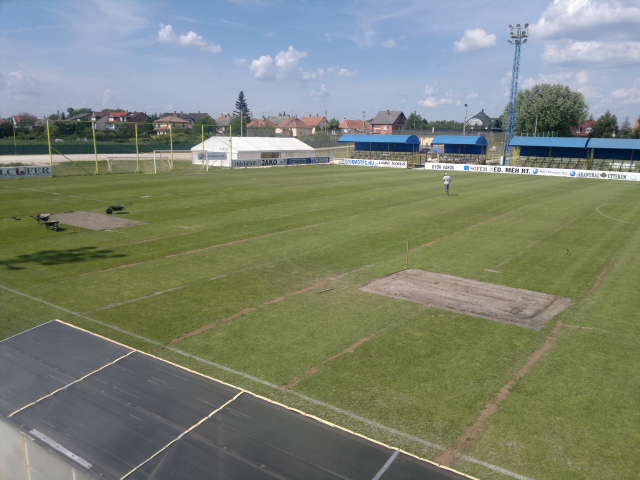

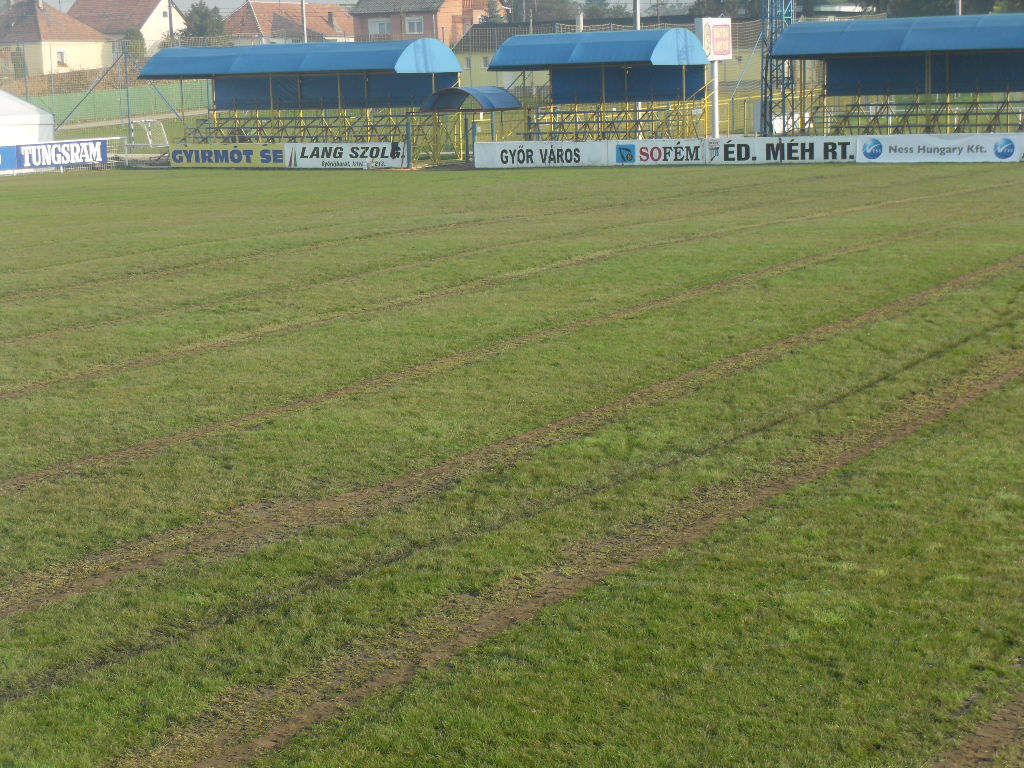

A gyirmóti stadion fejlesztéséről szóló sorozatunk második részében a stadionban telepített tűz, riasztó és kamerarendszert mutatjuk be.

A stadionban az elmúlt hónapokban az irodaépületet átfogó tűz és riasztó rendszer került telepítésre. A rendszer mellett telepítésre került egy 18 kamerás megfigyelő rendszer, mely a stadionban sportolók és vagyontárgyak biztonságát növelik. A kamera rendszer figyeli a parkolókat, a stadion útjait, az építkezéseket és a központi szerver pedig rögzíti a képeket, melyen esetleges nemkívánatos cselekmények visszajátszása is lehetővé vált.

A fenti rendszerek telepítése mellett kialakításra került egy WI-FI hálózat is, mellyel a stadion teljes területén elérhető vált a vezeték nélküli internet. Ezzel a sajtó munkatársainak munkáját is segíteni tudjuk.

STADION FEJLESZTÉS 2012 ŐSZ

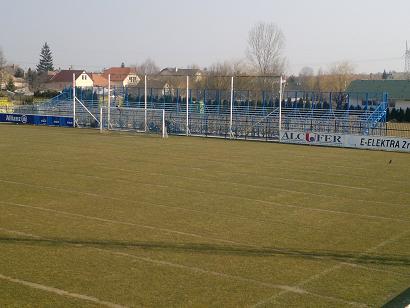

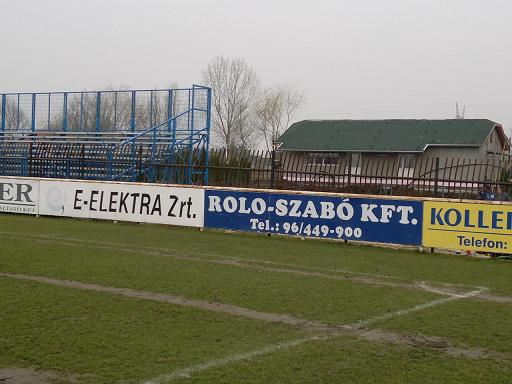

VENDÉGSZEKTOR

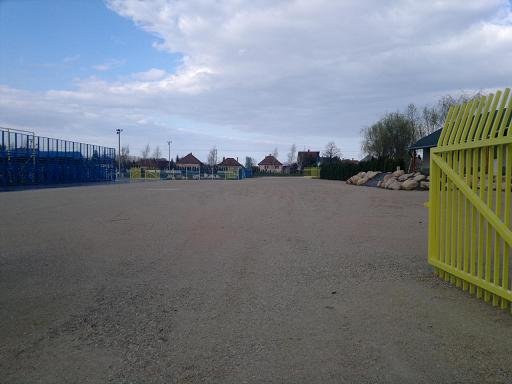

Tovább folytatódnak Gyirmóton a stadion fejlesztési munkálatok. Jelenleg több részén is folyik építési és felújítási munkálat a stadionban LELÁTÓ ÉPÍTÉS KÉPEI ITT!

Ma induló sorozatunkban két hét alatt bemutatjuk a munkálatokat, fejlesztéseket amelyek végén teljesen megújul stadionunk.

Első részünkben a vendég szektor lelátójának építését mutatjuk be, képekkel illusztrálva a fejlesztést. Második részünkben az új orvosi rendelőről olvashatnak látogatóink.

Részletek:

A gyirmóti stadion centerpályáján a megszokott mobil lelátókat építették az évek során. A vendég szektorban azonban egy teljesen új koncepciót alakítottunk ki.

Az ETO Parkoz és a pápai, valamint a paksi stadionhoz hasonlóan egy vasszerkezetes lelátót építettünk annak érdekében, hogy a vendég csapatot elkísérő szurkolók kulturált környezetben szurkolhassanak csapatuknak. A szurkolók kiszolgálása érdekében korábban a vendég szektorban egy WC és egy büfé épület kivitelezése is megtörtént.

A fenti példákkal ellentétben azonban nálunk a vendég szektor befedése is megtörtént, így a rossz időjárási körülmények között lejátszandó mérkőzéseken sem áznak a vendégszurkolók. Erre, hogy a vendégszurkolók fedett lelátó alatt szurkolhatnak hazánkban nem sok példa hozható fel.

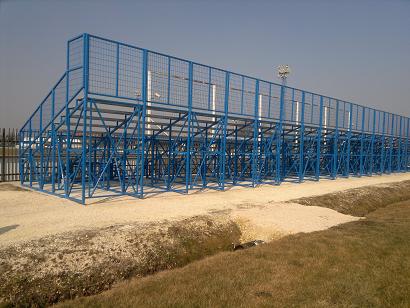

A lelátó - amely 1300 fős - egyébként átalakítható, és mintegy 2 órai munka ráfordítással ülő lelátóvá is átalakítható. Ekkor 800 fő a befogadóképessége.

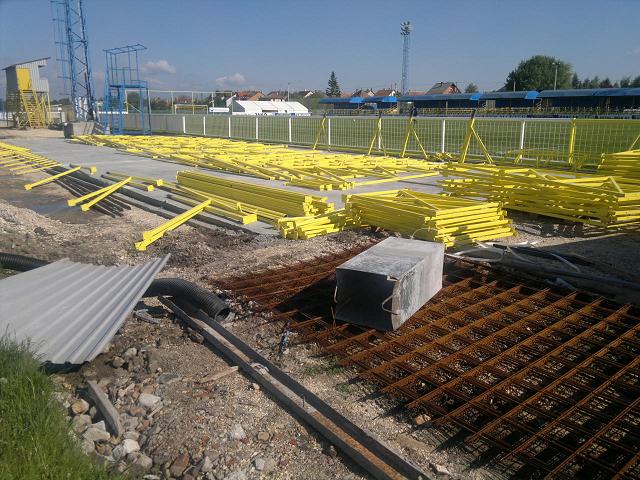

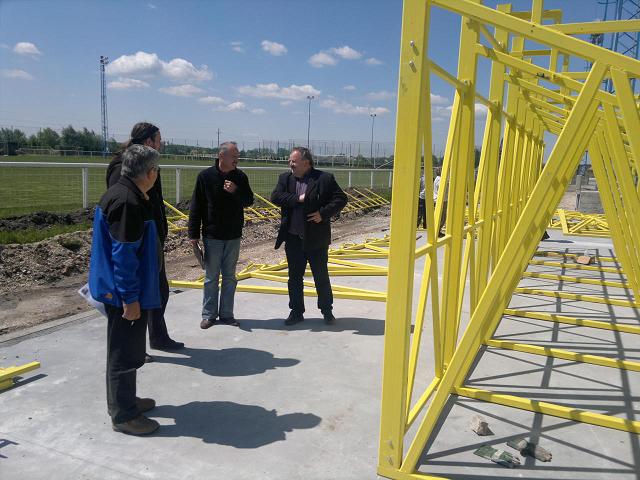

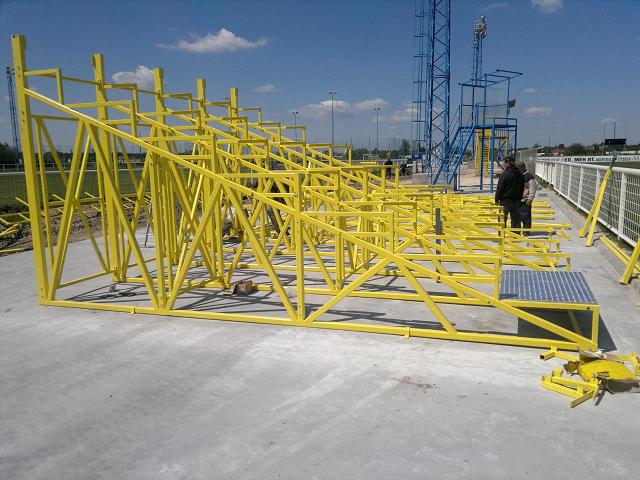

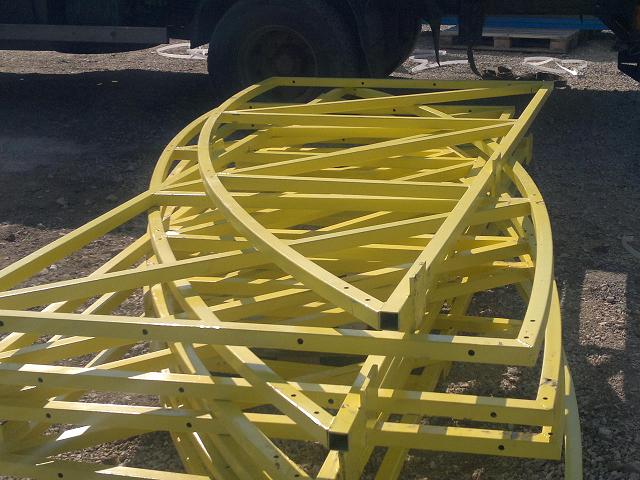

">STADION FEJLESZTÉS IX. ÜTEM

2011.06.11.-től

" style="color:#ff0000">Ahogy arról többször beszámoltunk folytatódnak a fejlesztések a gyirmóti stadionban. Most a hazai és a vendég öltöző rekonstrukcióját mutatjuk be. Részletek:

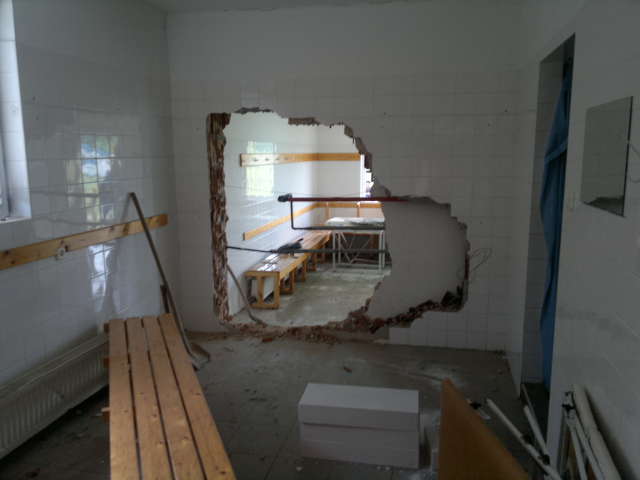

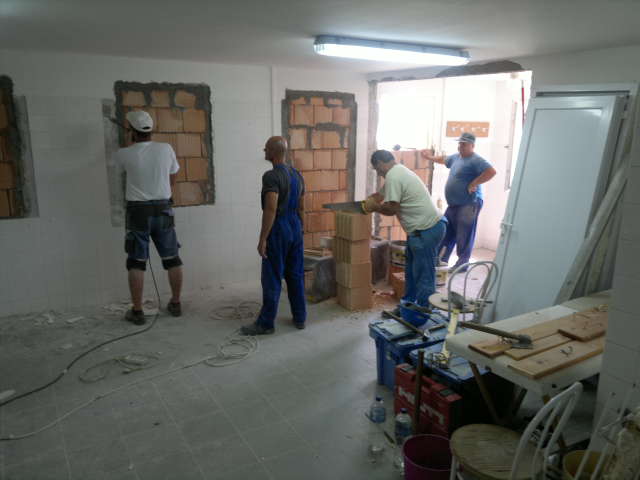

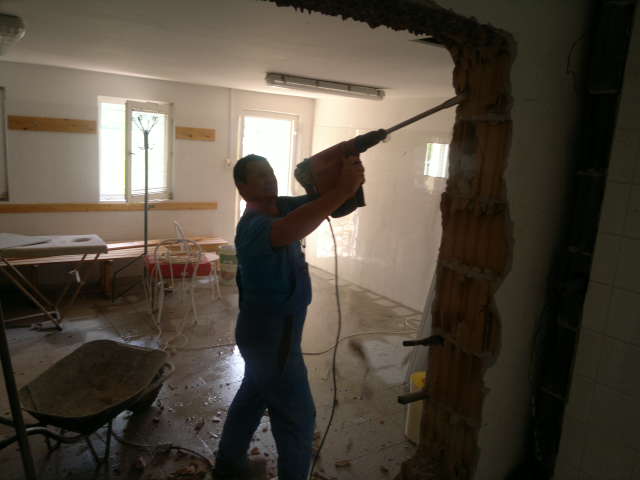

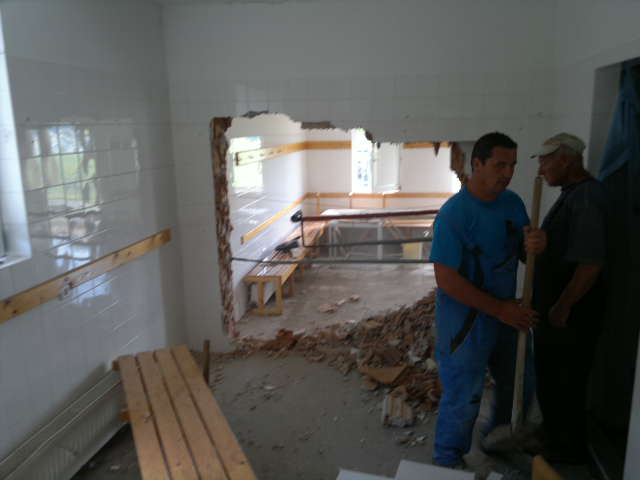

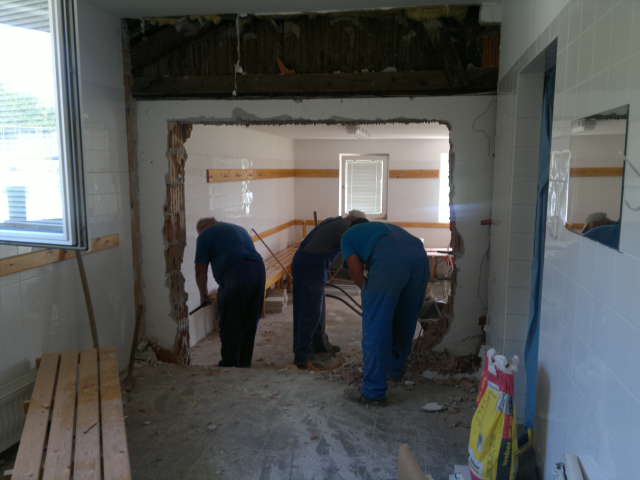

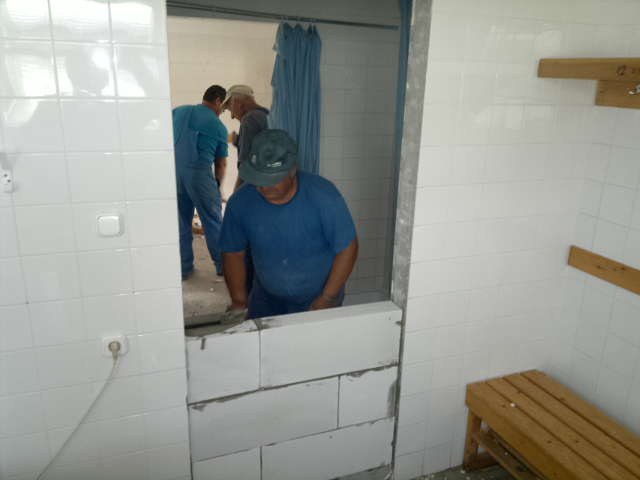

" style="color:#000000;text-align:left">A hazai öltözőt kinőttük, így döntés született annak megnagyobbításáról. Ezt jelenleg - az új öltözőépület megépüléséig - úgy tudtuk kivitelezni, hogy összenyitottuk a hazai és a vendég öltözőt. Ezzel egy nagyméretű, komfortos öltözőt tudtunk kialakítani.

A hazai öltöző másik feléből elkészült az új szertár is, ahová két új mosó-, és szárító gép is beszerzésre került a régik mellé, a megnövekedett forgalom miatt.

A vendégeknek pedig elkészül a közeljövőben egy teljesen új öltöző, ahol megfelelő körülmények között fogadhatjuk ellenfeleinket.

" style="color:#000000;text-align:left">

A HAZAI ÖLTÖZŐ ÁTALAKÍTÁSA

STADION FEJLESZTÉS VIII. ÜTEM

2011.06.11.-től

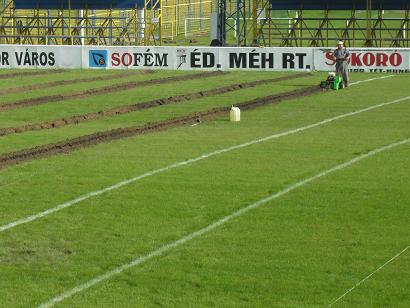

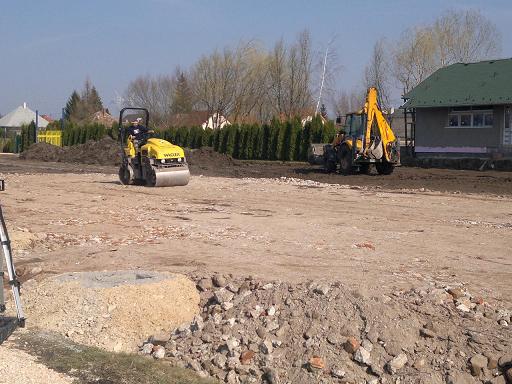

Folytatódnak a stadionfejlesztések a gyirmóti stadionban. A mostani ütemezés szerint a centerpálya felújítása, a hazai és a vendég öltöző fejlesztése, valamint utánpótlás csapat öltözők kialakítása folyik Első részben a centerpálya felújítását mutatjuk be. Részletek:

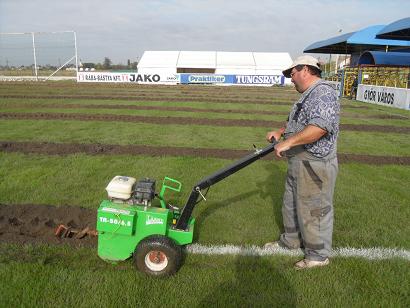

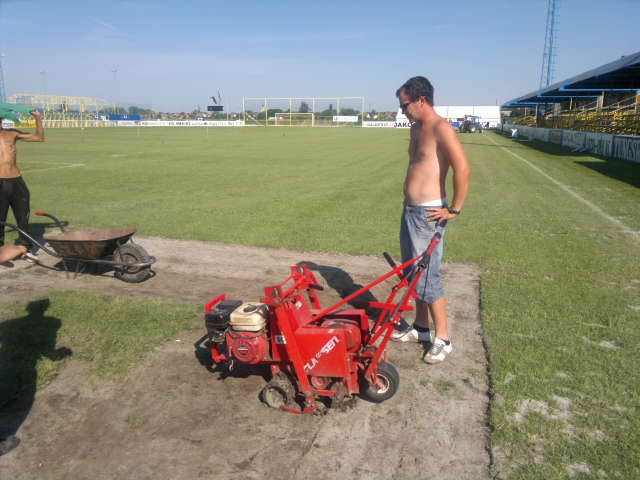

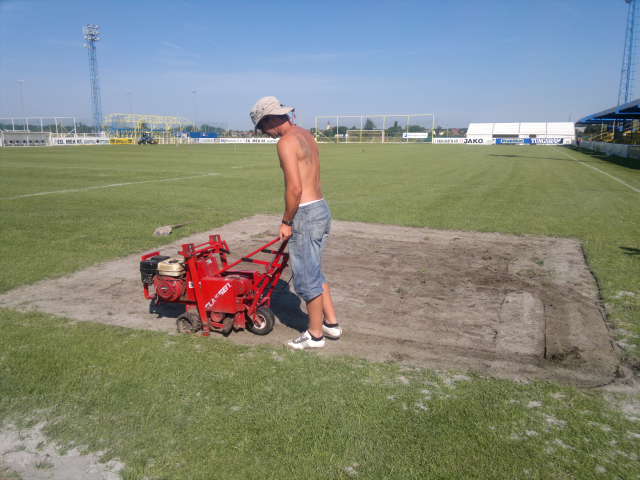

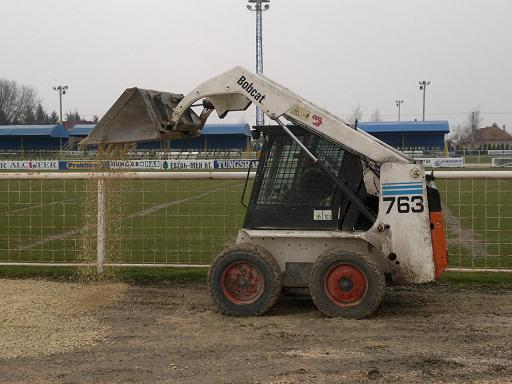

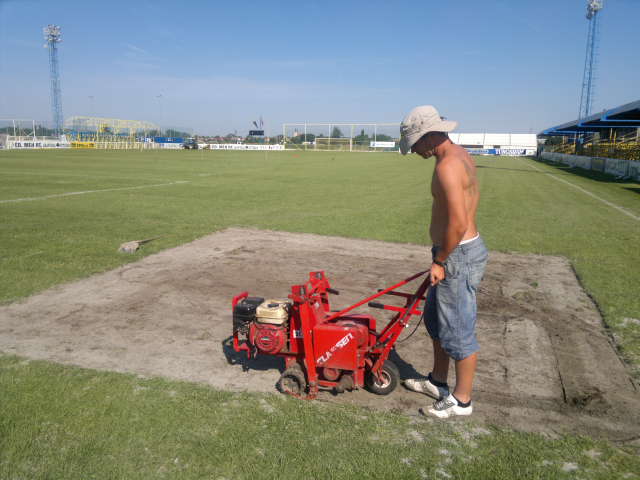

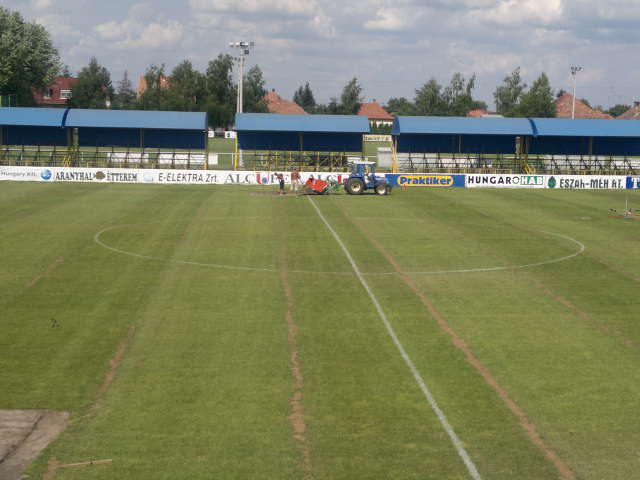

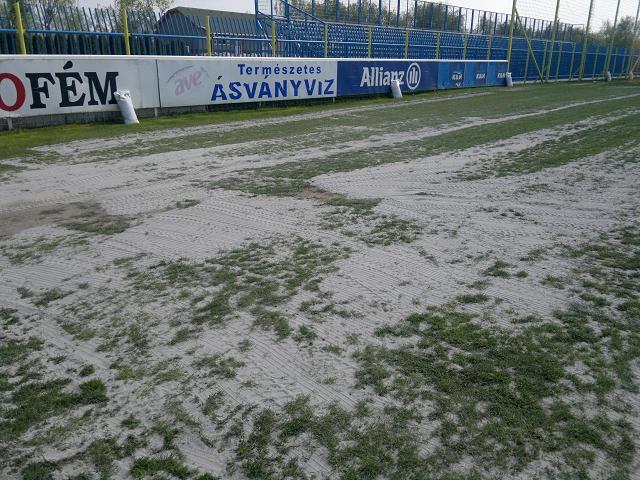

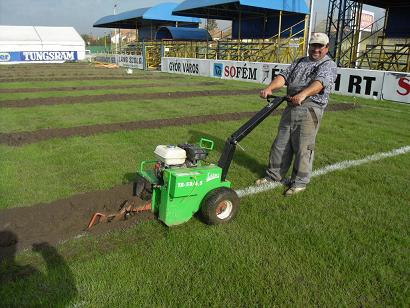

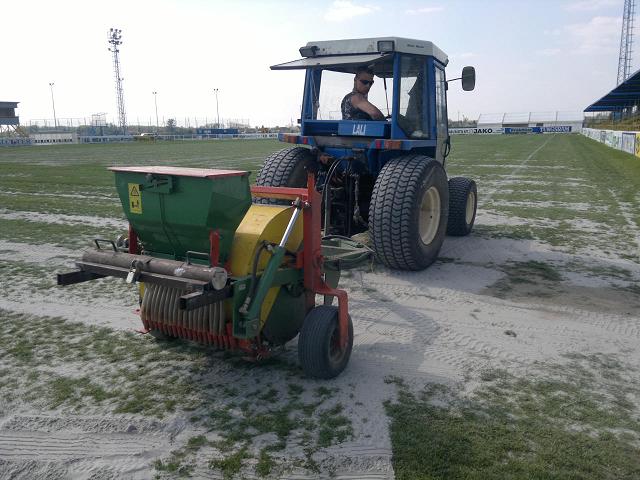

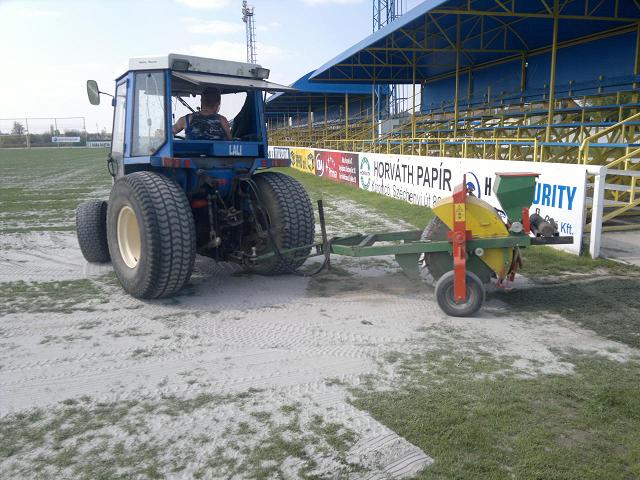

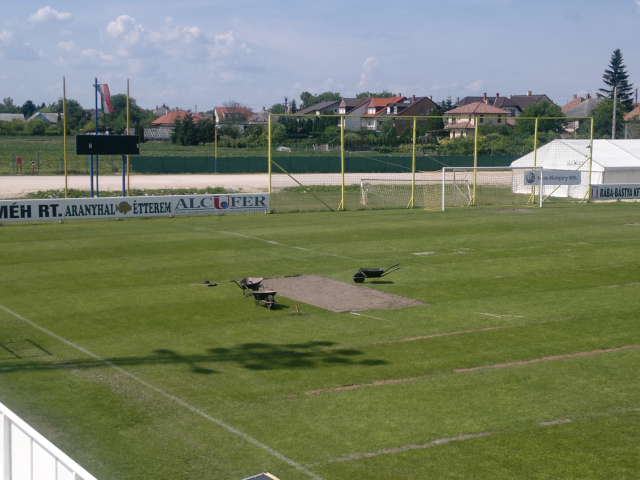

A centerpálya felújítását az Eurogreen - Tiszafa Kft végzi. A munkálatok részleteiről a Kft ügyvezetőjét, Kádár Pétert kérdeztük:

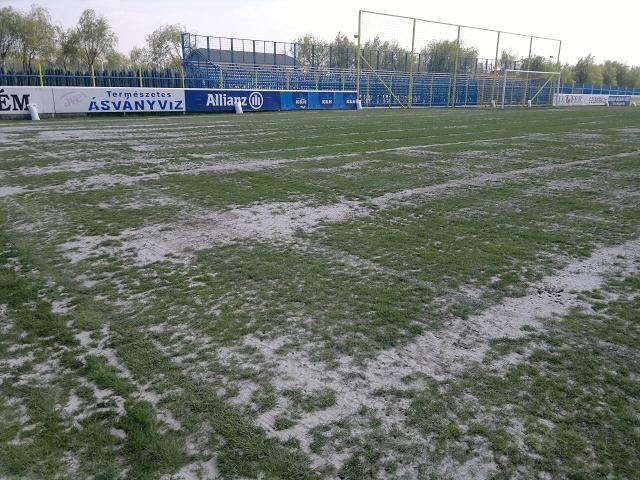

Kádár Péter: Jelen pillanatban - mivel vége a szezonnak és pihen a pálya - folyik a pálya felülvetése. Lokalizáltuk továbbá azokat a gócpontokat, ahol helyi süllyedés, és vízállásos probléma volt. Ezeken a helyeken felszedjük a régi gyepet, kiszintezzük, alátöltünk, és újra gyepszőnyegezzük ezeket a területeket. Ugyan ez vonatkozik a kapuelőterekre, és a büntetőpontokra is. Ezen felül tápanyag utánpótlást is végzünk, valamint a szelektív gyomirtás is napirenden van. Ha befejezzük a munkálatokat, akkor rendszeres locsolás, és 4 hét pihenés következik a pályának, mely végén egy jó minőségű, egybefüggő, sűrű gyepszőnyeget kapunk.

A speciális traktor milyen feladatokat végez?

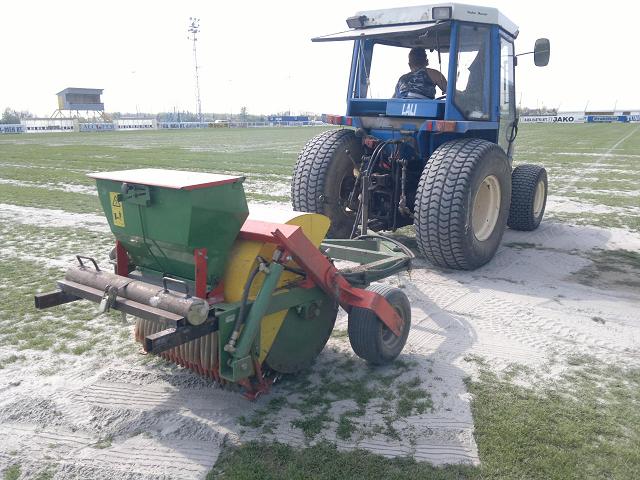

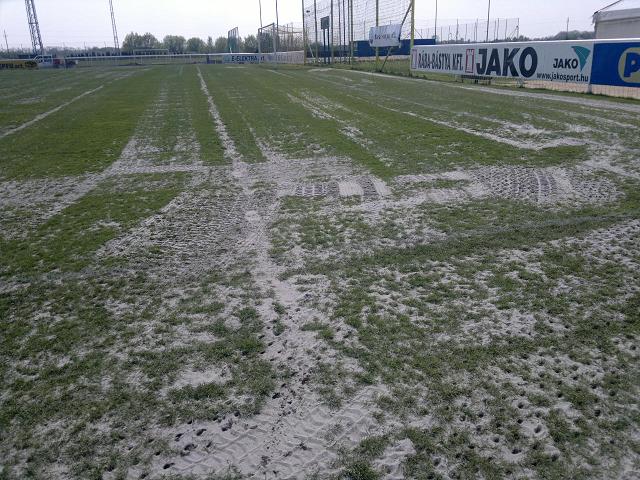

Kádár Péter: Többszörös speciális homokszórással javítottunk a pálya szerkezetén, és a traktor a perforációs felülvetést végzi jelenleg. Ennek a végső fázisa egy felülvetés, egy speciális, gyorsan kelő, gyorsan csírázó fűmag keverékkel.

STADION FEJLESZTÉS VII. ÜTEM

2011.04.26.-05.10.

GYIRMÓT FC: ÚJABB STADIONFEJLESZTÉSEK

2011. május 09. 09:48:52 nyomtatási kép

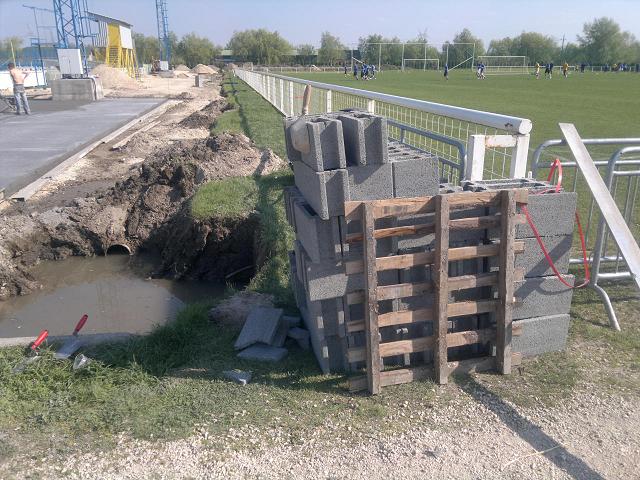

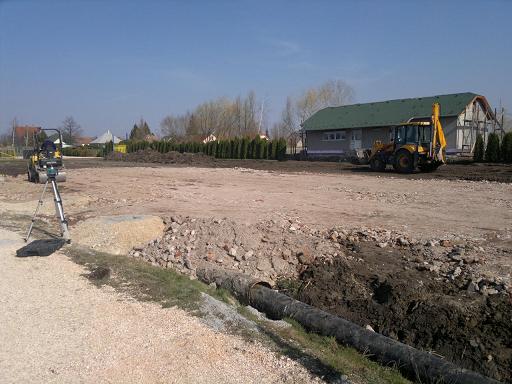

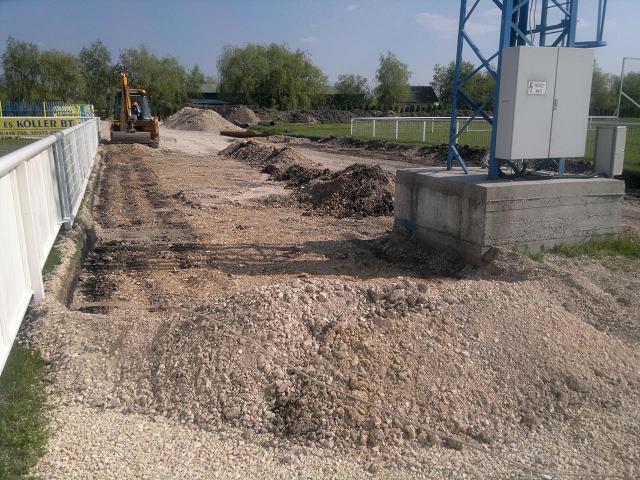

Tovább folytatódik a stadionfejlesztés Gyirmóton annak érdekében, hogy az őszi szezonban akár NB I-es mérkőzéseket is lehessen rendezni a stadionban. A részletek:

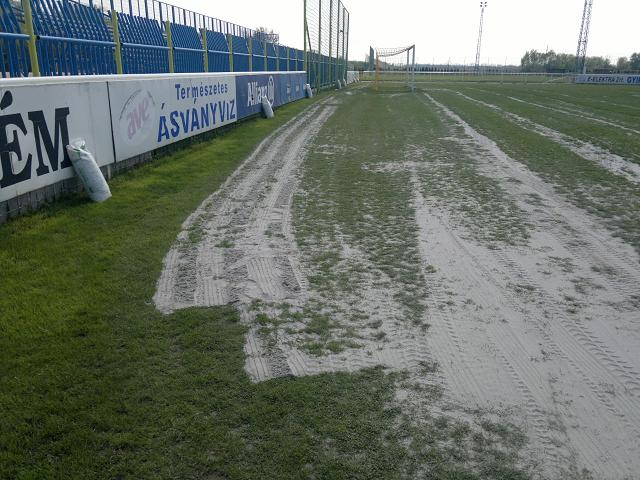

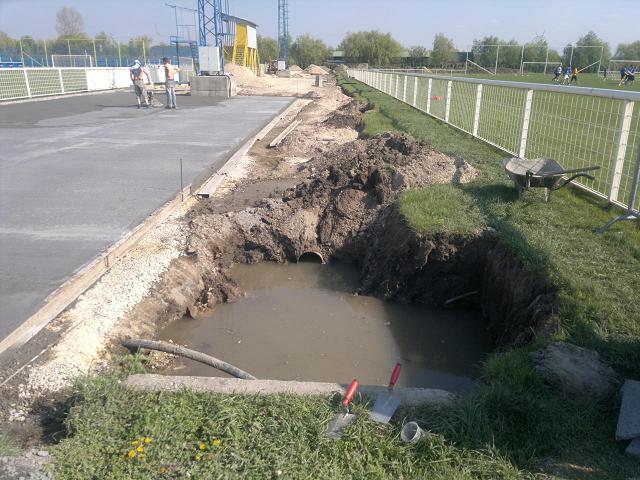

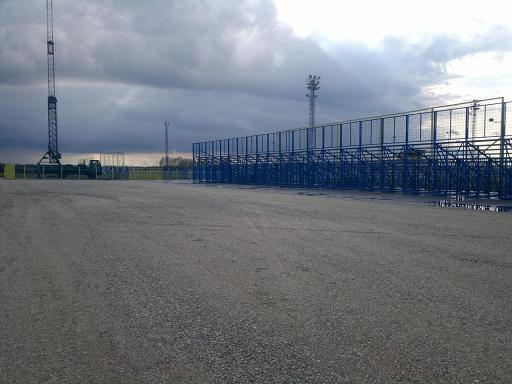

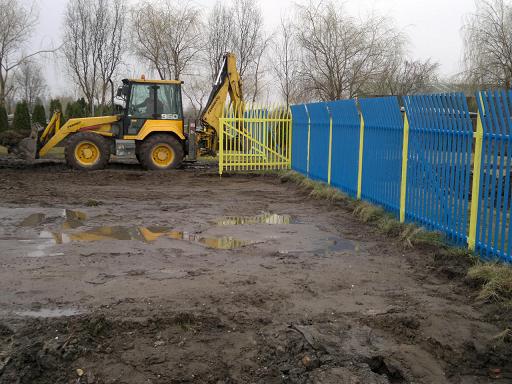

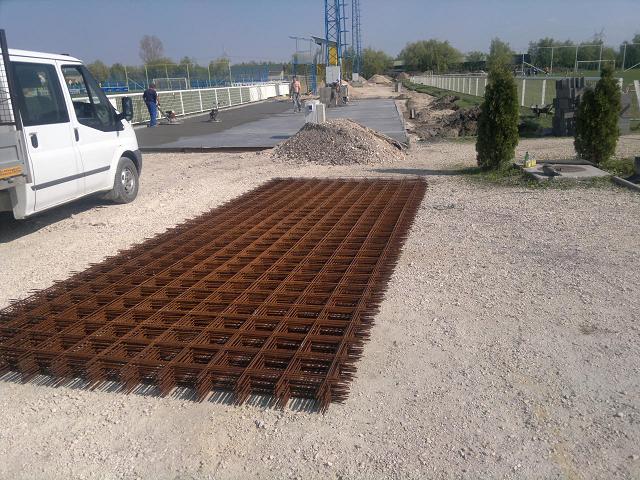

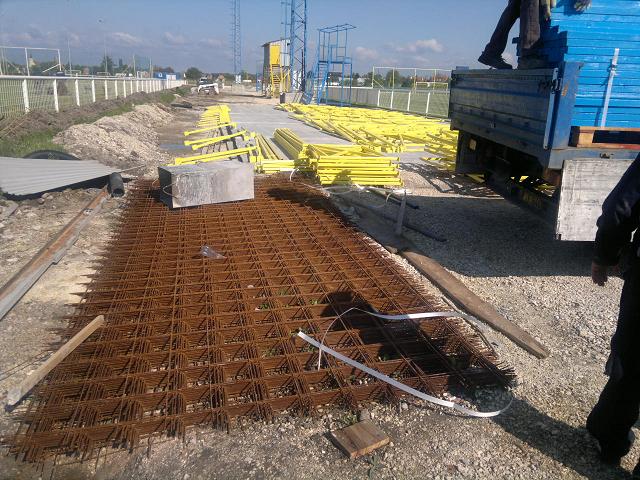

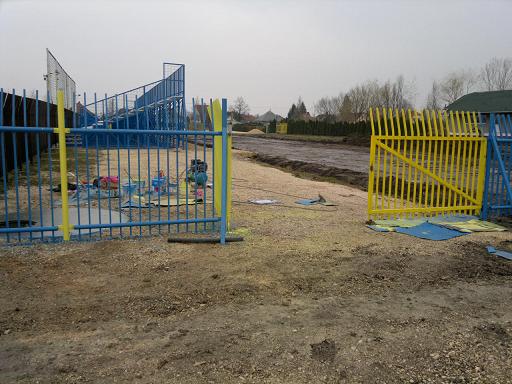

A mostani ütemtervben elkészül a stadion déli oldalán két lelátó, tovább folytatódik a betonozása ennek az oldalnak annak érdekében, hogy ide további lelátókat tudjunk elhelyezni.

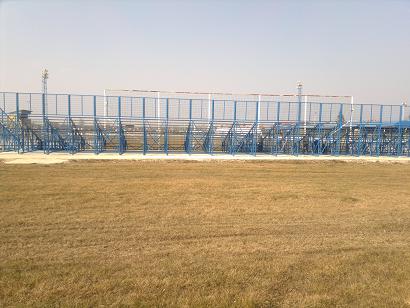

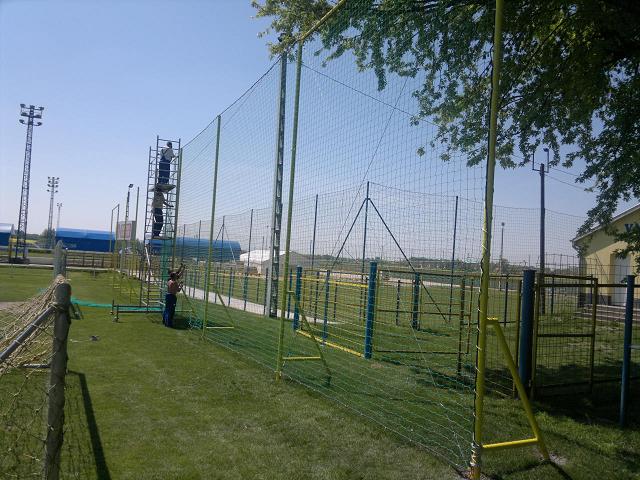

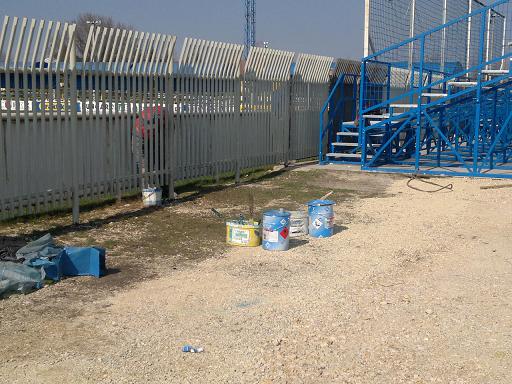

Elkészült az 1-es pálya mögötti labdafogó háló, és elkészült a 3-as pálya oldalának drénezése is, valamint a vendég szektor kiszolgáló épületének halastó felöli oldalát is befejezték a kivitelezők.

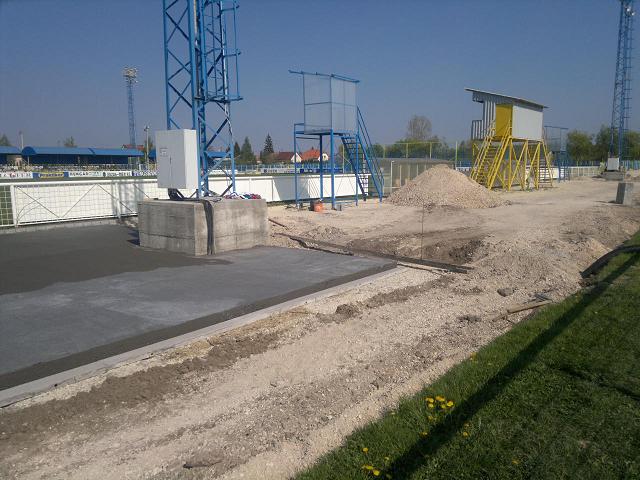

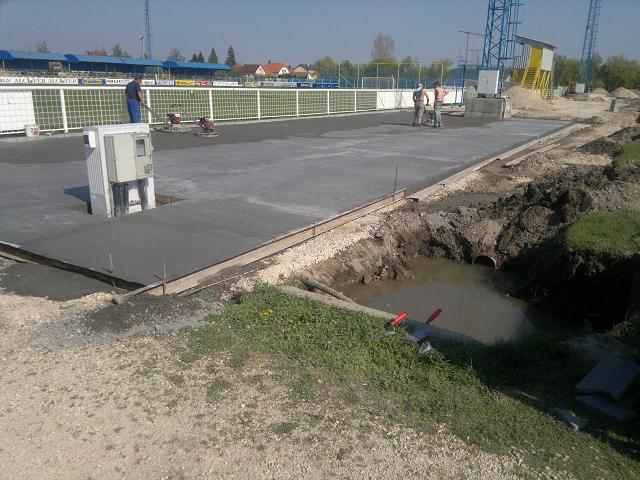

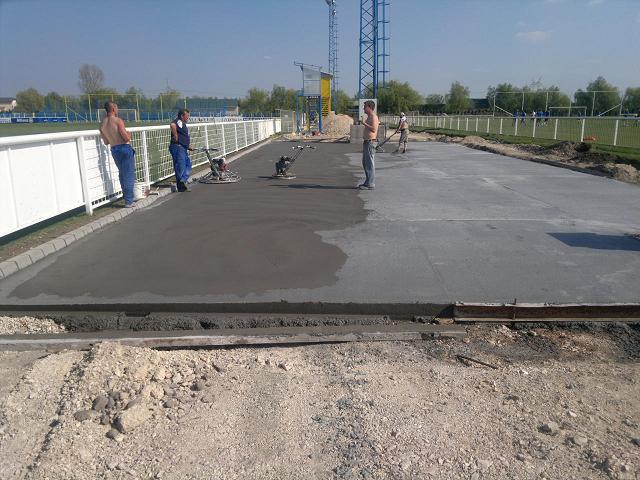

A centerpálya felújítása is folytatódott, a második ütemmel, ahol ismételten homokszórás és talajlazítás valamint műtrágyázás volt napirenden.

A déli oldalon betonozás és új lelátók elhelyezése, felépítése zajlik.

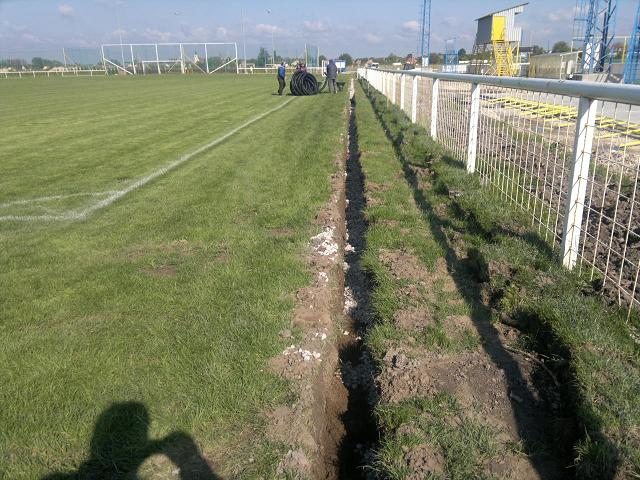

A 3-as edzőpályának az oldalára kerültek dréncsövek a jobb vízelevezetés miatt.

A vendég szektor kiszolgáló létesítményeinek tó felöli oldalát fejezték be a kivitelezők.

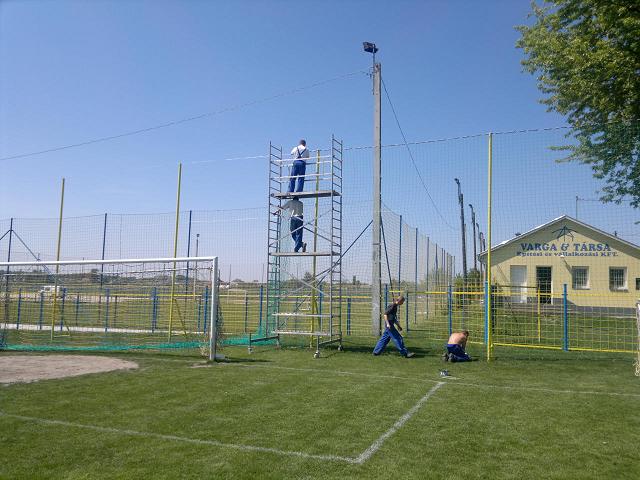

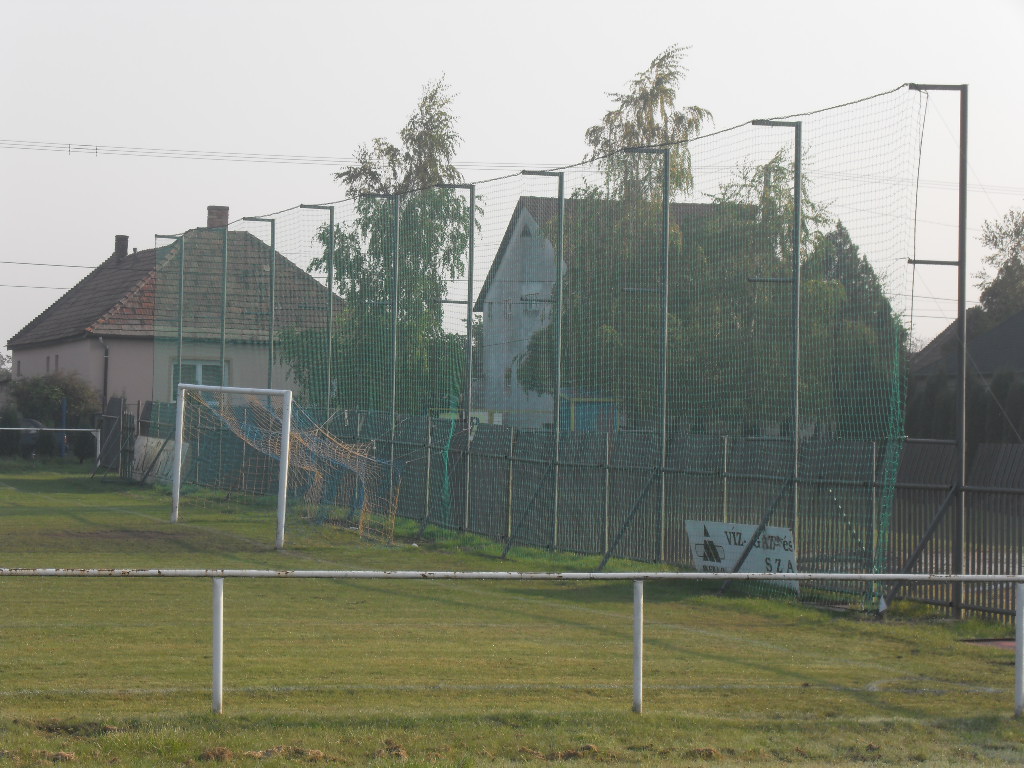

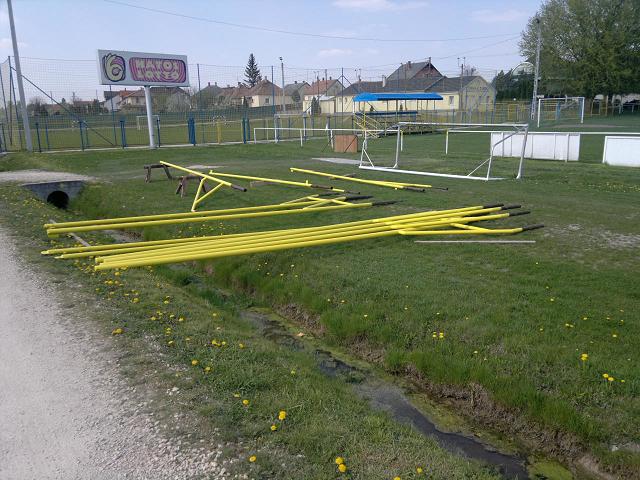

Elkészült az egyes pálya labdafogó hálója is.

focihírek

" style="color:#333333;font-family:arial,sans-serif;font-size:small;text-align:center">">

" style="color:#333333;font-family:arial,sans-serif;font-size:small;text-align:center">">

________________________________

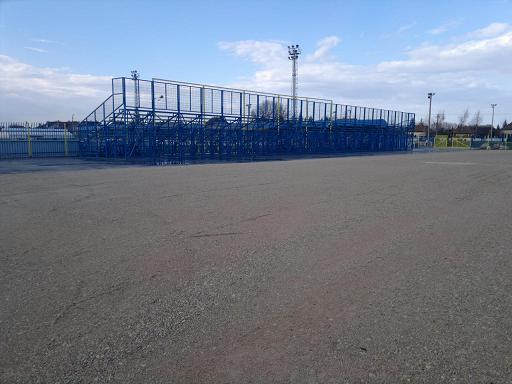

STADION FEJLESZTÉS VI. ÜTEM

2011.04.21-25.

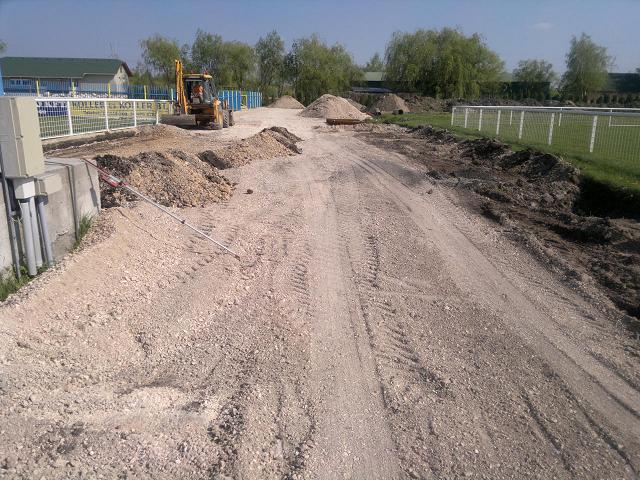

Újabb állomásához érkezett a stadionfejlesztés. Most a kettes és a hármas pálya között terület betonozása történt meg, mivel ide új lelátó elemek kerülnek beszerelésre a közeljövőben. A részletek:

STADION FEJLESZTÉS V. ÜTEM

2011.04.19-20.

A PÁLYA FELÚJÍTÁSÁNAK KEZDETE, 1-ES PÁLYA LABDAFOGÓ HÁLÓ KIÉPÍTÉSE

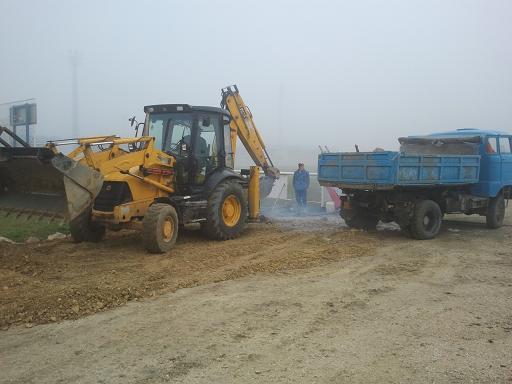

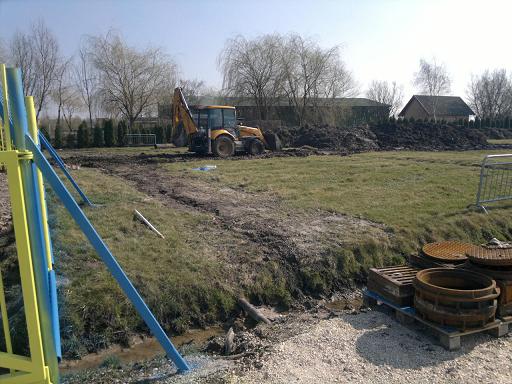

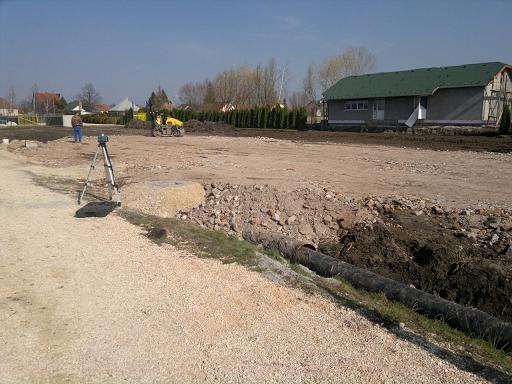

Ahogy arról korábban már többször beszámoltunk folyamatosan zajlik a stadionfejlesztés annak érdekében, hogy az ősszel NB I-es körülmények között fogadhassuk - remélhetőleg - NB I-es ellenfeleinket. Most - az időjárásnak köszönhetően - hozzá tudtunk fogni a pálya felújításához. Sajnos azonban - mivel folyik a bajnokság - csak olyan munkálatokat tudunk elvégezni a pályán, ami lehetővé teszi a folymatosa használatot. Részletek:

Klubunk megállapodást kötött az Eurogreen Tiszafa Kft-vel annak érdekében, hogy a pályánk is NB I-es legyen őszre. A munkálatok megkezdődtek, melyekről a munkálatokat végző cég képviselőjét Vörös Lajost kérdeztük:

- Az elsődleges dolgunk a homokszórás volt. Ez úgynevezett 0,1-es mosott homokkal történt meg, melynek a lényege a talaj esetleges egyenetlenségeinek kijavítása és a talaj szerkezetének lazítása volt. Ezt egy speciális géppel, a perforátorral végeztük. A gép lyukakat vág a talajba, majd boronálva bedolgozza a homokot a lyukakba, így lazul a talaj szerkezete, és levegőzik a fű gyökérzete. Ezt követően a munkafolymat végén tápanyag utánpótlás, műtrágyázásra kerül sor. Volt egy felülvetés is, egy speciális fűmaggal vetetettük felül a korábbi dréncsövezés nyomait.

És mikor lehet játszani a pályán?

A munkálatok nem befolyásolják a stadion használatát, tehát a hét végén nyugodtan lehet rajta játszani. Ilyen extrém időszakokban, amikor nincs idő pihentetésre, akkor is tudunk dolgozni.

STADION FEJLESZTÉS IV. ÜTEM

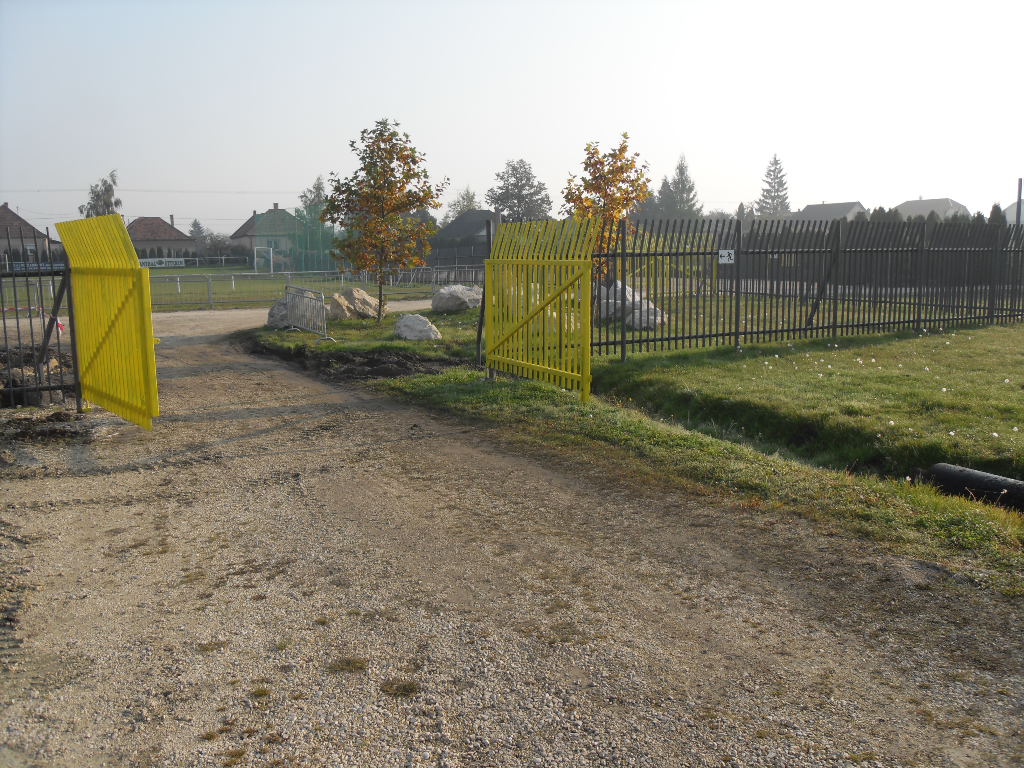

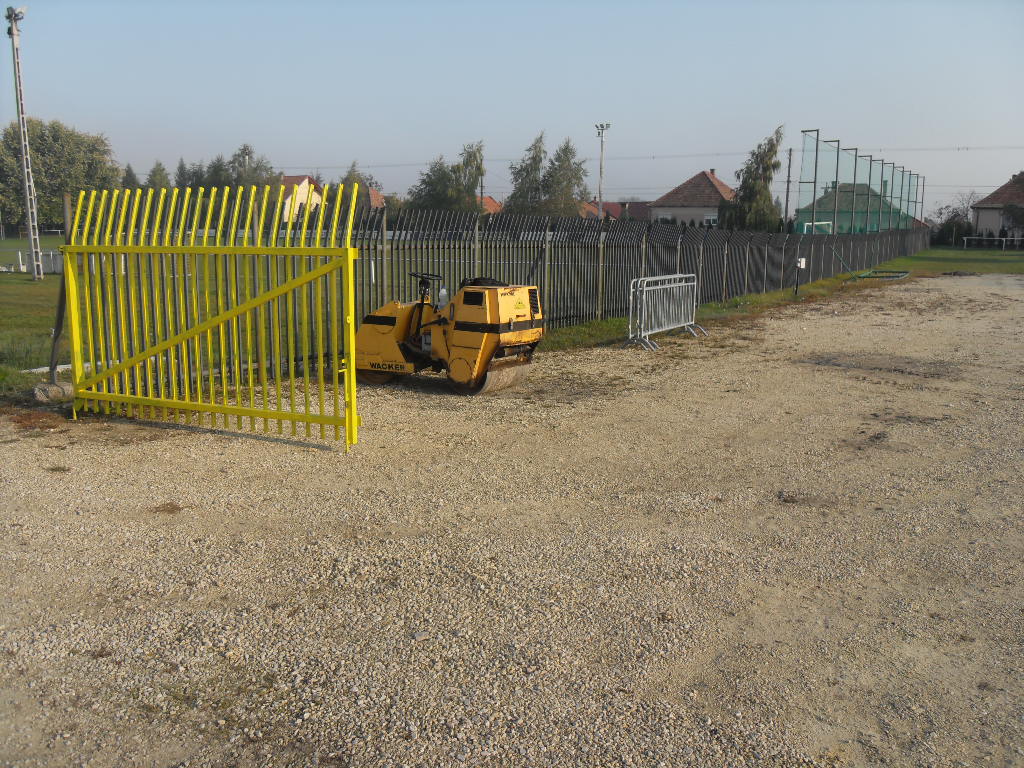

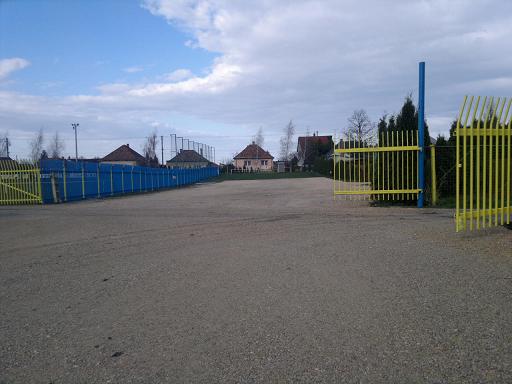

2011.02.-03.-HÓ, VENDÉGSZEKTOR

LELÁTÓ, TEREPRENDEZÉS, KERÍTÉS,WC, BÜFÉ, LESKAMERA ÁLLÁS

STADION FEJLESZTÉS III

2011.01-02 HÓNAPBAN

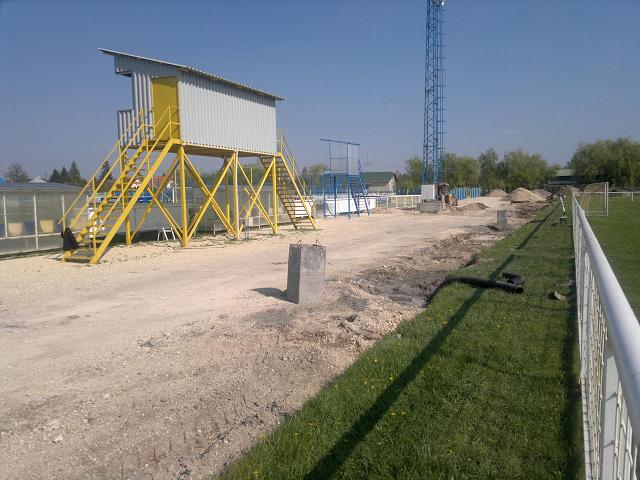

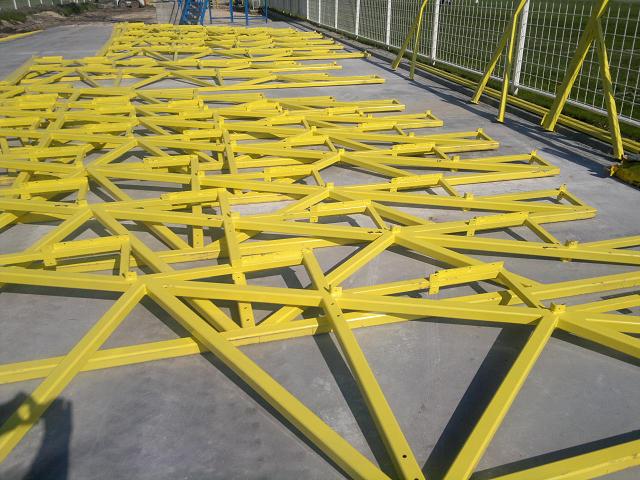

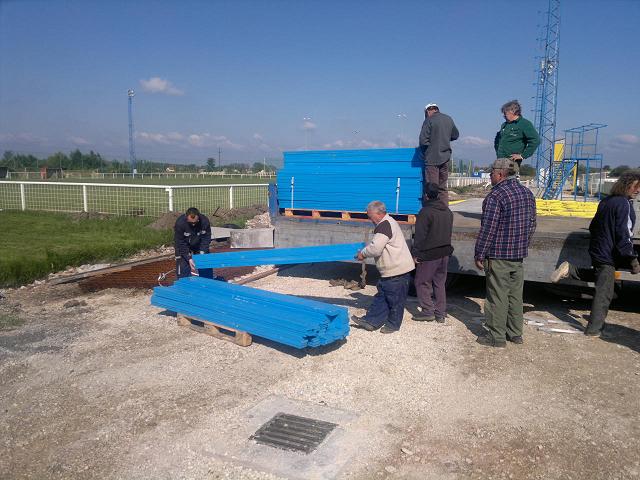

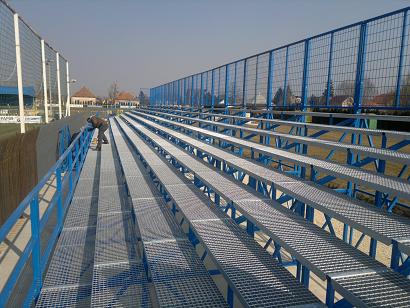

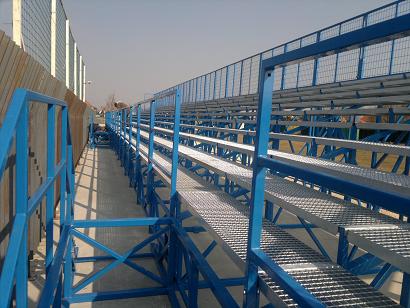

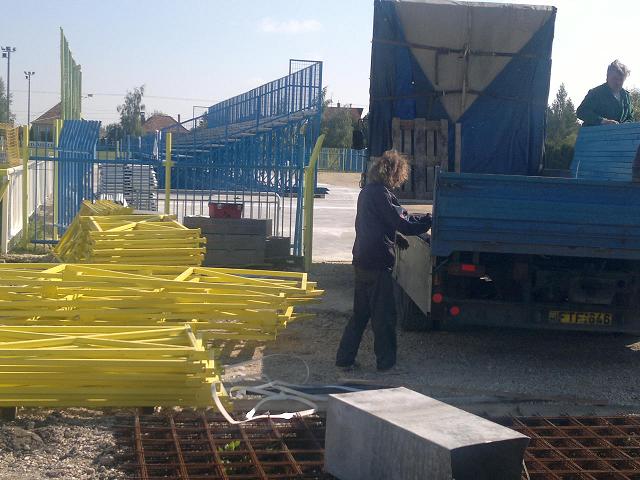

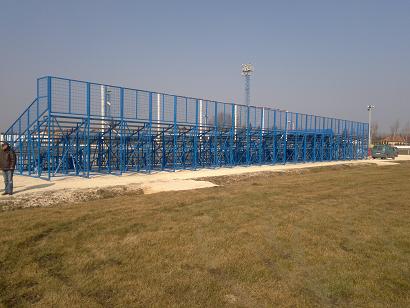

A napokban készült el a vendég lelátó. A korszerű technológiával készült lelátó a maximális biztonságtechnikai előírásoknak is megfelel. Jelenleg mintegy 7-800 fő álló néző befogadására alkalmas.

A lelátó kivitelezése még nem ért véget, ugyanis a lelátó teljesen fedett lesz, így a vendég szurkolók is kényelmes körülmények között tekinthetik meg mérkőzéseinket.

A lelátó úgy készült, hogy amennyiben szükséges, akkor 1 óra alatt fix, stabil, egyedi ülőhelyekkel lehet felszerelni.

A következő fejlsztés a stadionban a vendég szektorban egy büfé és egy WC kialakítása lesz.

STADIONFELÚJÍTÁS II.

2010. SZEPTEMBER-OKTÓBER HÓNAPBAN

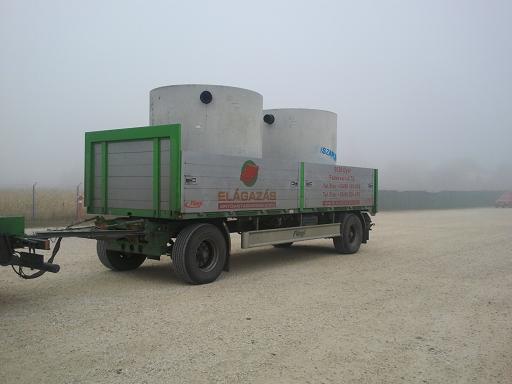

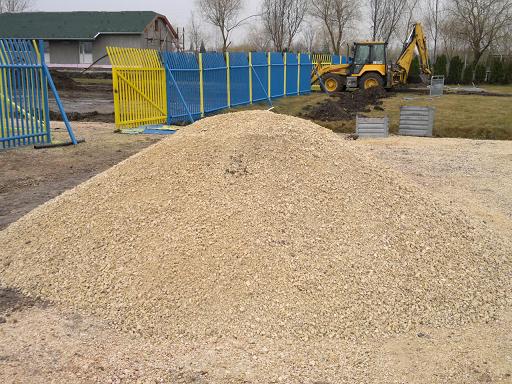

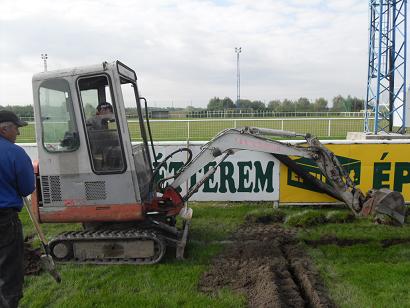

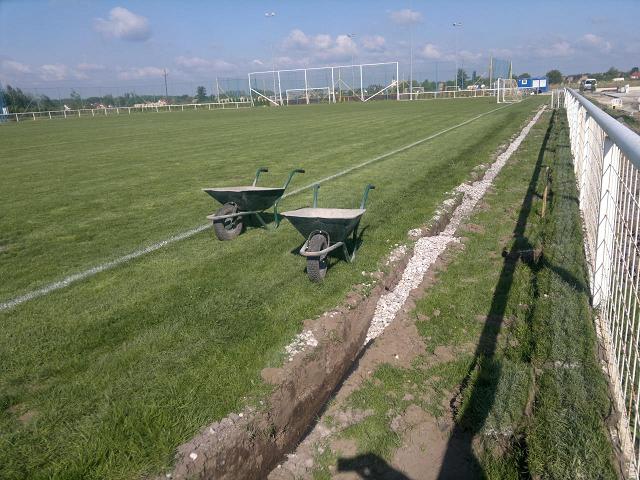

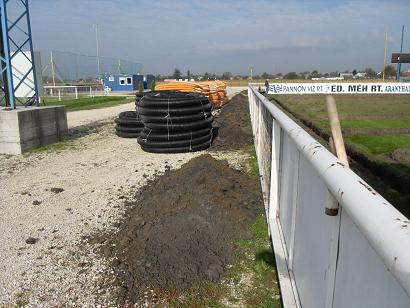

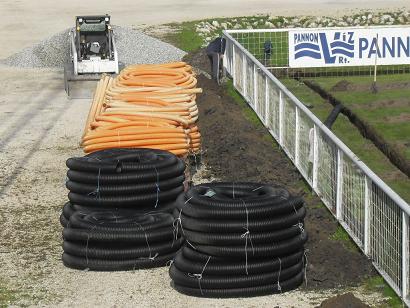

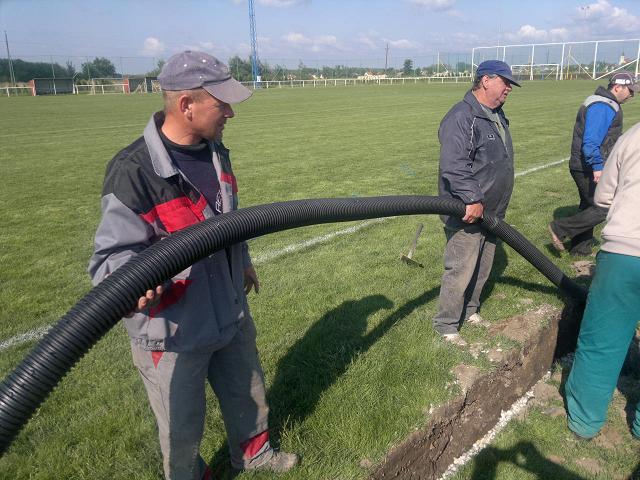

Elkészült a dréncsövezés.A rendszer garantálja, hogy a csapadékot elvezeti a pálya alól, és megfelelő talajú pályán fogadhatjuk ellenfeleinket.

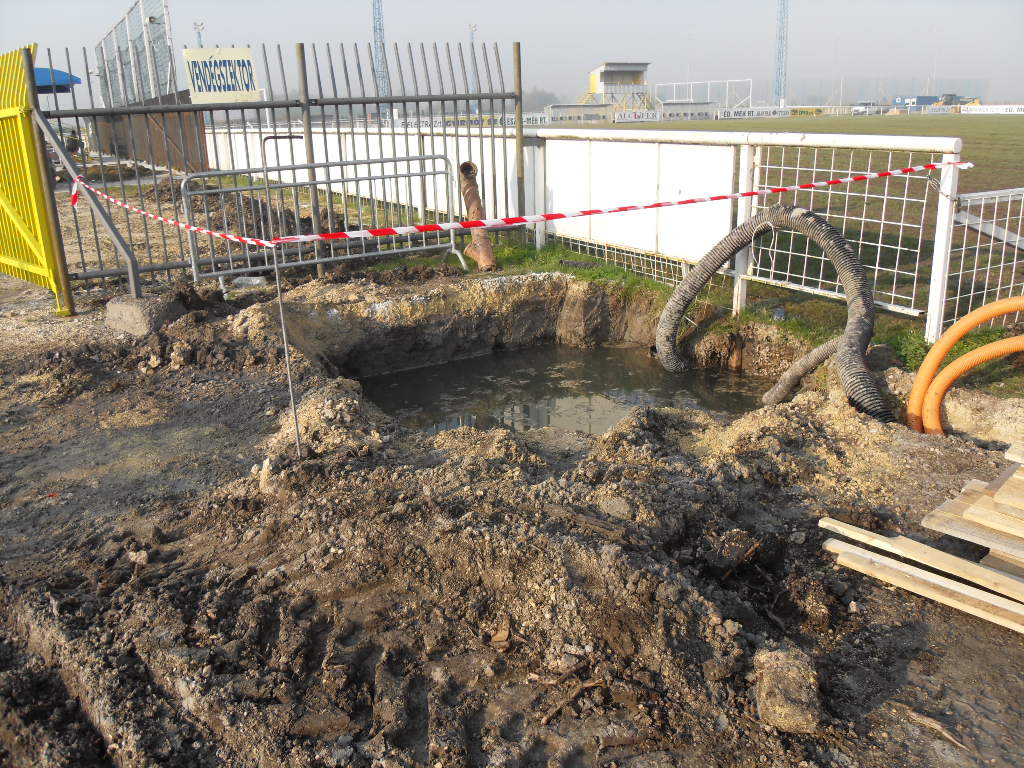

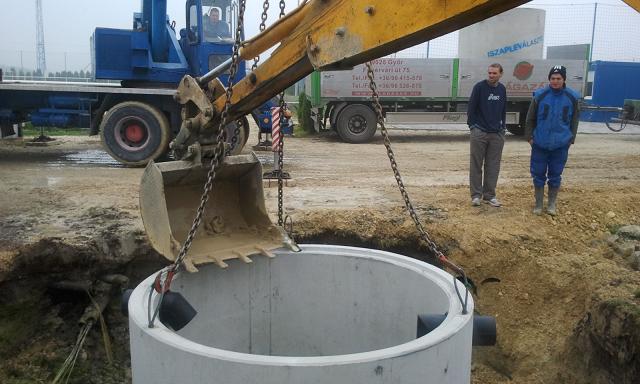

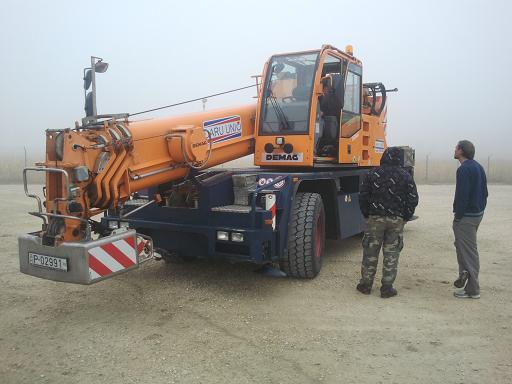

A daru a betongyűrük beemeléséhez kellett.

Markolóval ásták ki a vízgyűtő gyűrük helyét a pálya négy sarjában.

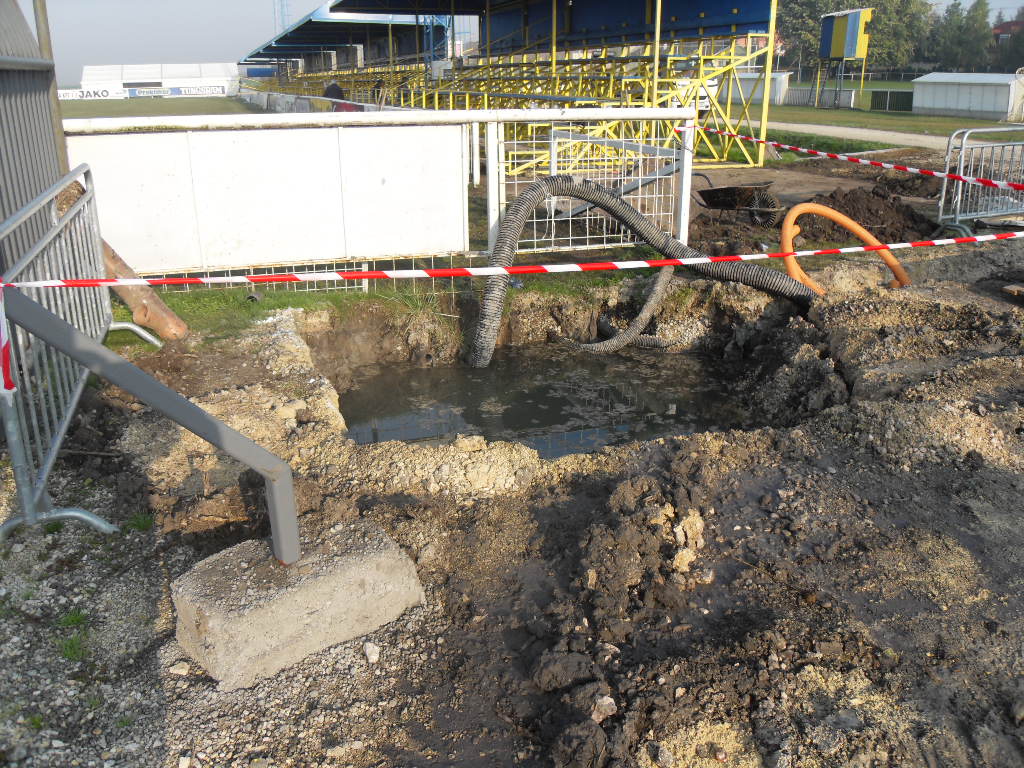

Beton tartályokba gyűti a vizet a dréncső-rendszer. A tartályokból 4 db kerül telepítsére a pálya 4 sarkába.

A pálya 4 sarkába kerülnek a tartályok.

A beton tartályok lehelyezésének folyamata.

Elkészült az NB I-es követelményeknek megfelelő vendég szektor.

Az 1-es edzőpály mögé új labdafogó háló került kiépítésre.

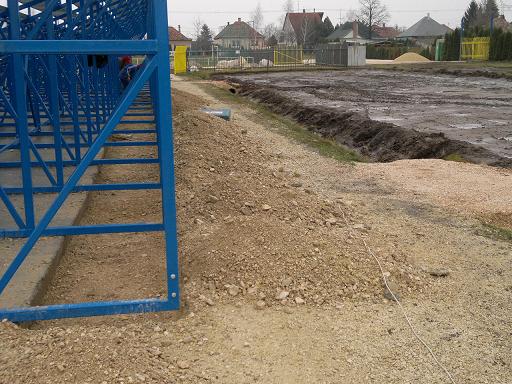

STADIONFELÚJÍTÁS I.

2010. SZEPTEMBER HÓNAPBAN

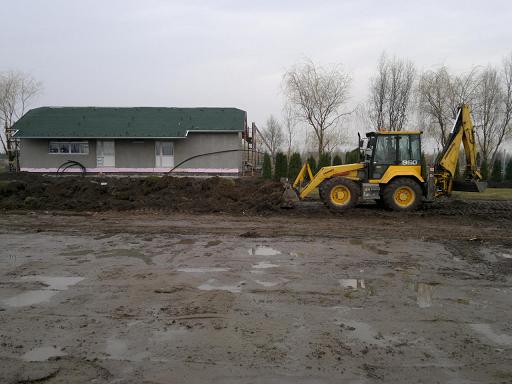

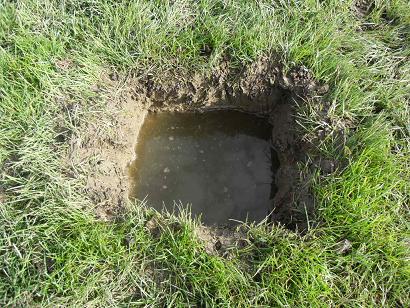

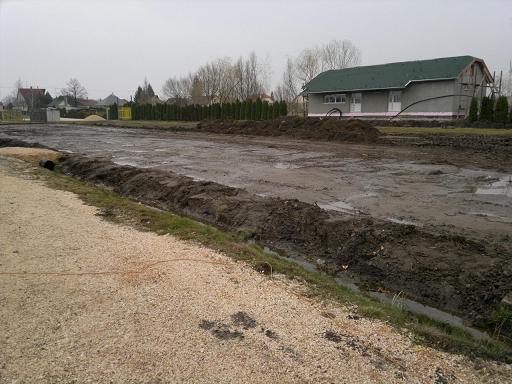

A magas talajvíz miatt kb 30-40 cm ásás után ilyen mennyiségű vízbe botlunk.

A pályán sem jobb a helyzet, a próbaásás is vízbe torkollott.

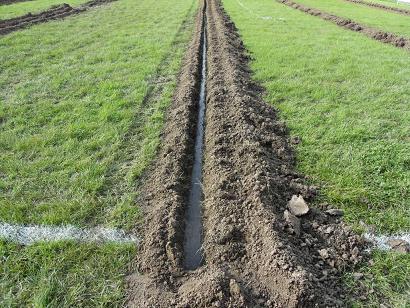

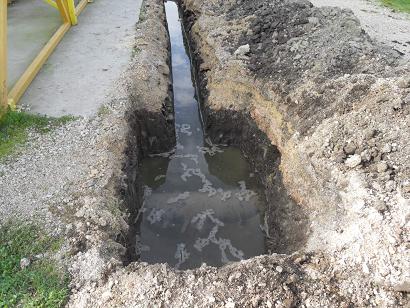

Speciális géppel mintegy 40-50 cm mély, és 9-10 centi széles árkokat ásnak a pályába.

A kiásott árok 10-15 perc alatt megtelik vízzel.

Az árkokba dréncső kerül, amely a vizet fogja elvezetni a zárt tartályba.

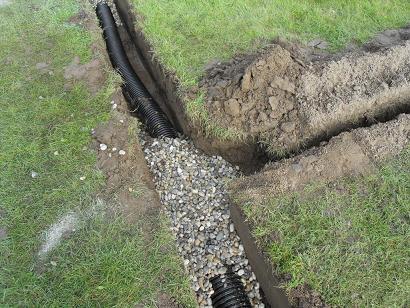

A csöveket kavicságyba fektetik a jobb vízelvezetés miatt.

Az oldalvonalat markoló ássa ki a nagyméretű, gyűjtő dréncsőnek.

Nem, nem Amerikai Foci mérkőzésre készülünk, "csak" a pálya lett felásva.
